En el mundo acelerado de la gestión de proyectos, la capacidad de monitorear el rendimiento de manera efectiva es primordial. A medida que las organizaciones luchan por la innovación y la eficiencia, las metodologías tradicionales a veces pueden quedarse cortas al abordar las complejidades de las iniciativas modernas. Uno de estos métodos, el Análisis de Valor Ganado (EVA), ha sido reconocido durante mucho tiempo por su rigor y profundidad, pero puede resultar engorroso para muchos líderes de proyectos. Como alternativa, el Análisis de Hitos ofrece un medio simplificado pero igualmente efectivo para rastrear el rendimiento del proyecto. Este artículo tiene como objetivo explorar la validez del Análisis de Hitos como una herramienta viable para el monitoreo del rendimiento, profundizando en dos herramientas gráficas específicas que ayudan en su implementación: el Gráfico de Predicción de Hitos y el Gráfico de Análisis de Hitos.
¿Qué es el rendimiento del proyecto y por qué es importante monitorearlo?
El rendimiento del proyecto abarca diversas dimensiones, incluyendo el logro de objetivos definidos, el cumplimiento de plazos, la adherencia a las limitaciones presupuestarias y el mantenimiento de estándares de calidad. Estos elementos determinan colectivamente el éxito o el fracaso de una iniciativa. Monitorear el rendimiento del proyecto es crucial por varias razones. En primer lugar, permite a los equipos identificar problemas potenciales de manera temprana, lo que permite intervenciones oportunas que pueden prevenir que problemas menores se conviertan en contratiempos significativos. Este enfoque proactivo no solo asegura el logro de los objetivos, sino que también optimiza la asignación y utilización de recursos.
Además, terceras partes suelen monitorear la salud de un proyecto, lo que hace esencial que los gerentes de proyecto los mantengan informados. Las revisiones de rendimiento regulares facilitan una comunicación transparente, lo que a su vez genera confianza y seguridad entre los interesados. Por último, al visualizar tendencias y hacer predicciones basadas en los datos recopilados, los líderes de proyecto pueden mantener una visión estratégica, lo que permite una mejor toma de decisiones a medida que avanza la iniciativa.
Factores que afectan el rendimiento del proyecto
Numerosos factores pueden influir significativamente en el rendimiento del proyecto, y comprender estas interconexiones es vital para una gestión efectiva. Los cambios en el alcance pueden desencadenar un efecto dominó, llevando a desviaciones del cronograma inicial y variaciones de costos correspondientes. Cuando los requisitos cambian, los equipos a menudo se encuentran compitiendo contra el reloj para ajustar plazos y recursos, lo que puede resultar en riesgos imprevistos y problemas de calidad.
Además, las desviaciones en el cronograma pueden surgir de una variedad de fuentes, incluyendo la sobreestimación de la capacidad del equipo, retrasos inesperados en los entregables o dependencias mal gestionadas. Las variaciones de costos pueden surgir debido a errores de cálculo durante la fase de planificación o gastos inesperados que necesitan ser abordados. Por último, los problemas de calidad a menudo surgen como resultado de entregas apresuradas o pruebas inadecuadas, lo que puede comprometer la integridad del proyecto. Reconocer la interconexión de estos factores es esencial para mantener un enfoque cohesivo en el monitoreo del rendimiento.
Ajustes a la Línea Base y Consecuencias en Costos y Cronograma
A medida que se desarrollan las iniciativas del proyecto, pueden volverse necesarias modificaciones en los componentes del proyecto, como el alcance, el cronograma y el presupuesto. Estas alteraciones a menudo requieren ajustes a la línea base establecida, un punto de referencia crítico para medir el progreso. Por ejemplo, un alcance ampliado puede requerir recursos adicionales, lo que resulta en costos incrementados y plazos extendidos. Por el contrario, la estricta adherencia a la línea base original frente a un cambio significativo podría poner en peligro el éxito del proyecto.
Las consecuencias de ajustar la línea base pueden tener un efecto en cascada a lo largo de la iniciativa. Cuando surgen ajustes de costos o de cronograma debido a cambios en el alcance, pueden impactar significativamente el flujo de caja y la asignación de recursos. La gestión efectiva de proyectos, por lo tanto, exige un enfoque flexible pero disciplinado, asegurando que cualquier cambio necesario sea considerado cuidadosamente y ejecutado en conjunto con evaluaciones de rendimiento en curso.
Simplificando el Monitoreo con Hitos
Una forma efectiva de simplificar el monitoreo del tiempo y el costo es enfocándose en hitos clave a lo largo del ciclo de vida de la iniciativa. Los hitos sirven como puntos de control concretos que permiten a los equipos medir el progreso en relación con los objetivos predefinidos. Como puntos de referencia tangibles, permiten a los gerentes de proyecto monitorear el avance o las desviaciones de manera eficiente. La simplicidad de referirse a los hitos hace que el proceso sea menos abrumador, especialmente en iniciativas complejas donde interactúan múltiples componentes.
Además, al enfatizar los hitos, los equipos pueden acelerar la identificación de desviaciones. Si se pierde un hito, los líderes del proyecto pueden evaluar rápidamente las razones e implementar medidas correctivas sin esperar un análisis de rendimiento exhaustivo. Esta detección temprana resulta invaluable, permitiendo respuestas y ajustes más ágiles, fomentando así una cultura de gestión proactiva.
Herramientas Gráficas para Medir el Rendimiento del Proyecto
La representación gráfica de datos puede mejorar significativamente la capacidad de una organización para analizar métricas de rendimiento. Dos herramientas fundamentales en el Análisis de Hitos son el Gráfico de Predicción de Hitos y el Gráfico de Análisis de Hitos. A través de ayudas visuales, los líderes de proyectos pueden interpretar patrones de rendimiento, predecir resultados futuros y comunicar sus hallazgos de manera efectiva a las partes interesadas.
Gráfico de Predicción de Hitos

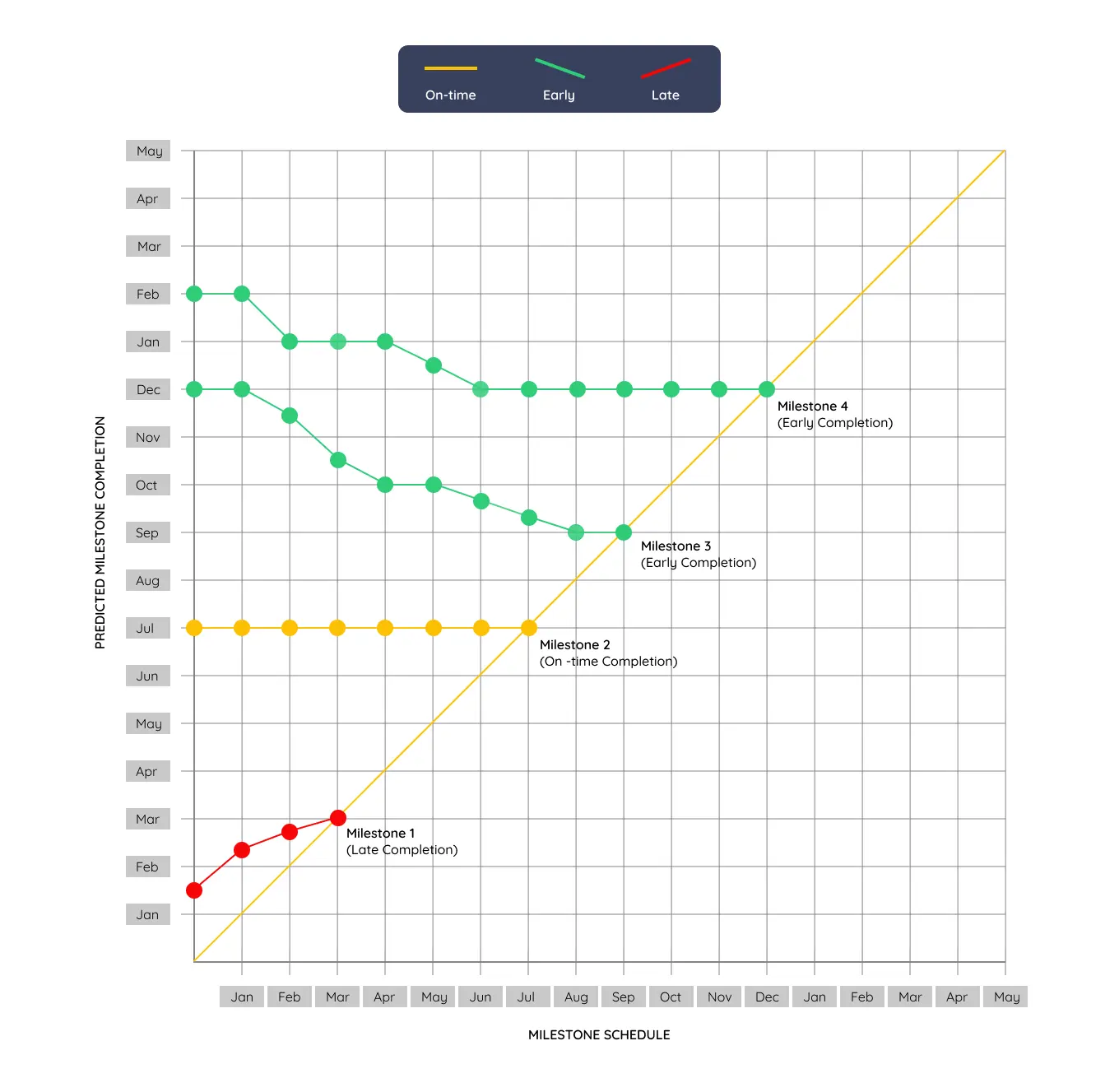

El Gráfico de Predicción de Hitos ofrece una representación visual clara de las fechas de finalización anticipadas de varios hitos. En el eje vertical, los equipos trazan las fechas de finalización de hitos específicos, mientras que el eje horizontal indica las fechas en que se realizaron las predicciones. Ambos ejes utilizan la misma línea de tiempo del cronograma del proyecto, lo que resulta en una línea de 45° que representa la finalización planificada de los hitos. Para utilizar el gráfico de manera efectiva, los equipos primero establecen las fechas base de los hitos en el eje vertical.
Durante las reuniones regulares del proyecto, los equipos pueden evaluar el estado de cada hito, registrando las fechas de finalización anticipadas. A medida que se añaden actualizaciones con el tiempo, las líneas resultantes pueden revelar tendencias en la finalización de hitos. Una pendiente de cero indica que el hito está en camino, mientras que una pendiente negativa sugiere una finalización anticipada, y una pendiente positiva señala retrasos..
Plantilla de Gráfico de Predicción de Hitos gratis
Free Milestone Prediction Chart Template
Gráfico de Análisis de Hitos

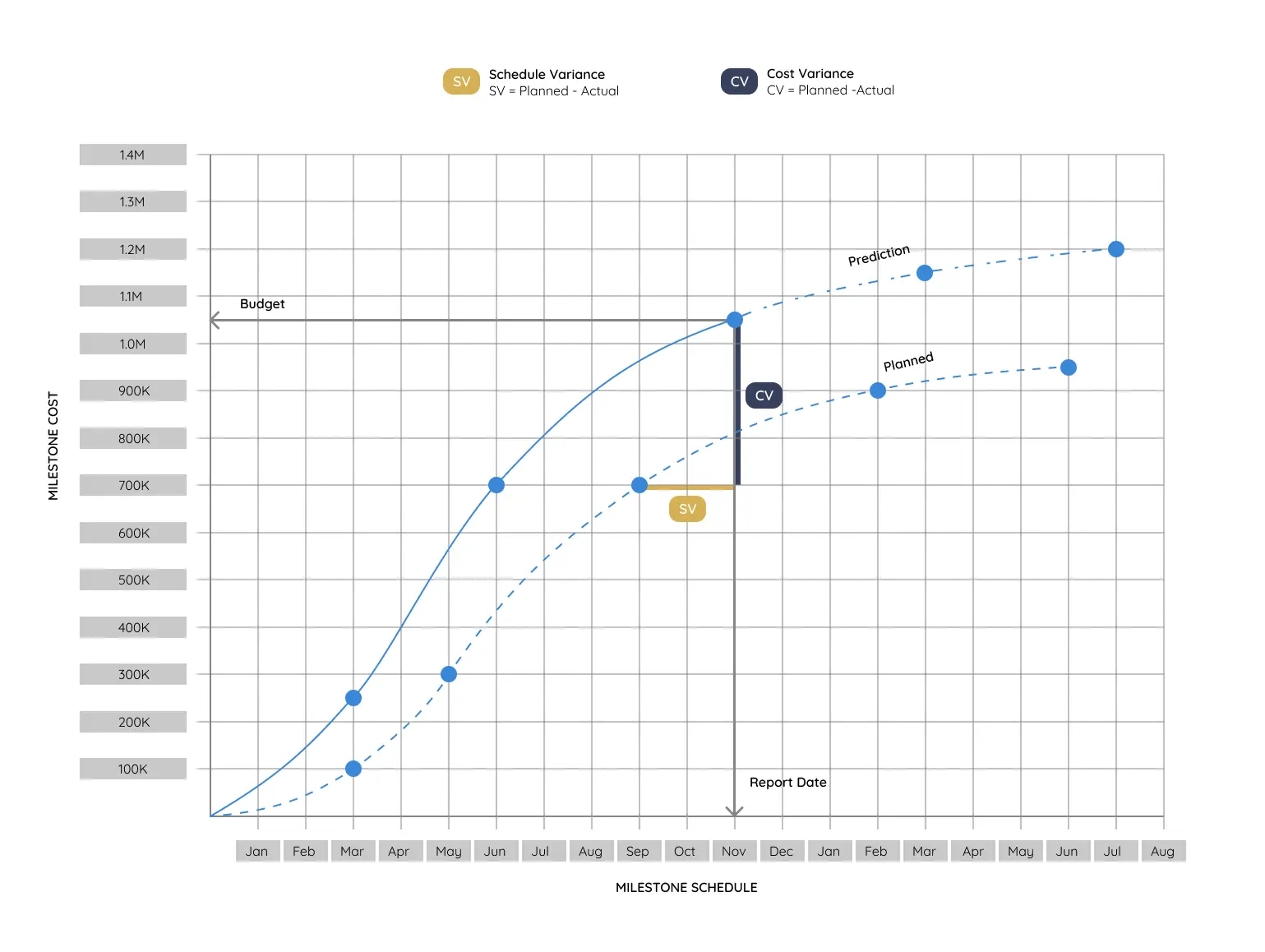

El Gráfico de Análisis de Hitos sirve como una alternativa al Análisis de Valor Ganado tradicional al centrarse únicamente en dos puntos de datos críticos: el costo del hito y el cronograma del hito. Para implementar eficazmente el Análisis de Hitos, los equipos primero trazan todos los hitos de acuerdo con sus fechas de finalización planificadas en el eje x, mientras que los costos se representan en el eje y. Posteriormente, se superponen los datos de finalización real para evaluar el rendimiento.
Con el tiempo, las diferencias entre los valores planificados y los valores reales en ambos ejes revelan información esencial. La diferencia vertical indica la variación de costos, mientras que la diferencia horizontal representa la variación del cronograma. A medida que los equipos continúan actualizando el análisis después de cada reunión, la extrapolación de las tendencias para los hitos incompletos puede generar predicciones valiosas sobre los costos futuros y la programación para toda la iniciativa.
Plantilla de Gráfico de Análisis de Hitos gratis
Free Milestone Analysis Chart Template
Ventajas del Análisis de Hitos sobre el Análisis de Valor Ganado
Uno de los beneficios clave del Análisis de Hitos es su simplicidad inherente en comparación con el Análisis de Valor Ganado. Mientras que el EVA requiere una extensa recopilación de datos y cálculos complejos, el Análisis de Hitos simplifica este proceso de manera significativa. Con requisitos de datos mínimos, los equipos pueden comprender rápidamente el estado actual del proyecto y visualizar tendencias sin la empinada curva de aprendizaje asociada con las técnicas tradicionales de monitoreo del rendimiento.
El Análisis de Hitos también es adaptable, lo que lo hace adecuado para diversas metodologías de proyectos, incluyendo marcos ágiles, híbridos y tradicionales. Su naturaleza sencilla permite a los gerentes de proyectos centrarse en información procesable en lugar de verse atrapados en cálculos intrincados. Esta característica lo convierte en una herramienta versátil para los líderes que buscan eficiencia sin comprometer la integridad de sus evaluaciones de rendimiento.
Conclusiones Clave
En resumen, monitorear el rendimiento del proyecto es un esfuerzo crucial que puede impactar significativamente el éxito de una iniciativa. El Análisis de Hitos surge como una alternativa prometedora al Análisis de Valor Ganado, proporcionando una solución simplificada pero efectiva para el seguimiento del rendimiento. Con herramientas gráficas como el Gráfico de Predicción de Hitos y el Gráfico de Análisis de Hitos, los líderes de proyecto pueden visualizar tendencias, predecir resultados futuros y comunicar resultados de manera efectiva.
Las ventajas del Análisis de Hitos no solo contribuyen a la facilidad de uso, sino que también aseguran su relevancia en diversos entornos de proyectos. Como líderes en el campo de la gestión de proyectos, adoptar este método puede mejorar la gestión del rendimiento en general, lo que permite, en última instancia, la entrega exitosa de iniciativas.
Análisis de Hitos
